Saneringswerkzaamheden Bloemenbuurt Zevenhuizen

Op 8 februari starten we in de Bloemenbuurt in Zevenhuizen met het vervangen van een hoofdleiding. Wij doen deze werkzaamheden tegelijkertijd met Liander, die het elektriciteitsnetwerk gaat vernieuwen. De werkzaamheden duren naar verwachting tot eind juni. Op deze pagina vertellen wij wat dit voor u betekent.

Op deze pagina vertellen wij u graag wat we gaan doen in de Rozenstraat, Goudsbloemstraat, Leliestraat, Dahliastraat, Schoolstraat en Asterstraat. Aannemer Van Voskuilen Woudenberg voert deze werkzaamheden voor ons uit. Bent u benieuwd naar de werkzaamheden van Liander, dan kunt u kijken op de pagina Vernieuwingswerkzaamheden Bloemenbuurt Zevenhuizen

Welke werkzaamheden vinden er plaats

  • Openmaken en graafwerkzaamheden van de stoep en/of weg.
  • Nieuwe hoofdleiding aanleggen.
  • De aansluitleidingen, van de huizen/bedrijven enz., overzetten op de hoofdleiding.
  • Oude hoofdleiding weghalen.
  • Dichtmaken en opnieuw bestraten van de stoep en/of weg.

Voorlopige planning

 Data Wat gaat Dunea doen?
1 februari - 12 maart Fase 1 vervangen waterleiding Rozenstraat/Goudsbloemstraat/Leliestraat
 15 maart - 23 april Fase 2 vervangen waterleiding Leliestraat/Dahliastraat/Schoolstraat
 26 april - 28 mei Fase 3 vervangen waterleiding Asterstraat/Dahliastraat
 31 mei - 18 juni  Fase 4 vervangen waterleiding Rozenstraat


Corona-maatregelen

De medewerkers van Dunea, Liander en aannemer Van Voskuilen werken volgens de hygiëne- en veiligheids-voorschriften van het RIVM.

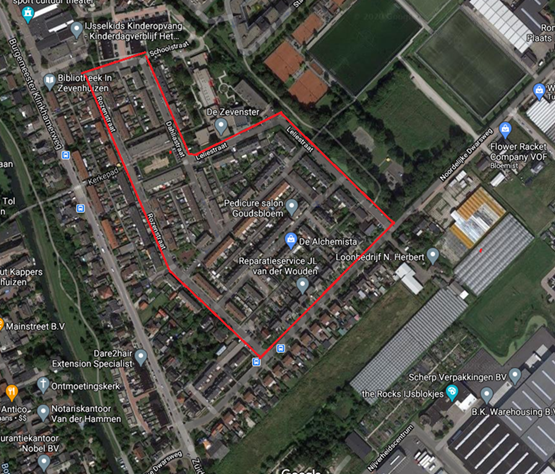

Overzichtskaart
